경기도, 올해 북부 5대 핵심도로에 1,099억 투자한다

경기북부지역 도로 인프라 개선에 집중적 지원 실시

경기도가 올해 북부 5대 핵심도로에 사업비 1,099억원(도비 722억원, 국비 377억원)을 투입한다.

경기도는 17일 오후 2시 광암~마산 구간 현장사무실에서 홍지선 경기도 건설국장 주재로 ‘2016년도 경기북부 5대핵심도로 추진점검회의를 열고, 올해 사업에 722억 원을 투입, 원활한 추진에 힘쓰기로 했다.

이날 회의는 도와 각 시군이 북부 5대핵심도로 사업의 현황과 올해 추진계획을 점검하기 위해 마련된 자리로, 홍지선 건설국장과 도 관계자를 비롯해, 파주시, 양주시, 포천시, 동두천시, 연천군의 사업담당자, 시공·감리를 맡은 감리단장, 현장소장 등 총 20여명이 참석했다.

현재 경기북부지역의 국토계수당 도로보급율은 0.94로 전국 17개 지자체 중 최하위다. 이에 도는 북부 5대도로 사업을 추진, 경기북부지역의 도로 인프라 개선에 집중적인 지원을 실시하고 있다.

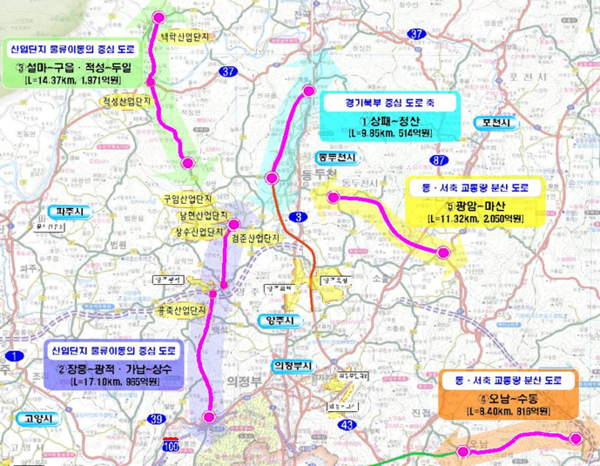

현재 추진 중인 북부 5대도로 사업현장은 국도대체우회도로 3호선(동두천 상패~연천 청산) 9.9km, 국지도 39호선(양주 장흥~광적가납~상수) 17.1km, 지방도 371호선(파주 설마~구읍연천 적성~두일) 14.3km, 국지도 98호선(남양주 오남~수동) 8.4km, 지방도 364호선(동두천 광암~포천 마산) 11.3km 등이다.

도는 올해 총 1,099억 원의 사업비를 투입해 사업 추진에 박차를 가할 계획이다. 특히, 지난해 12월 이중 377억의 국비를 확보해 사업 추진에 탄력을 받게 됐다.

우선, 국도대체우회도로 3호선 상패~청산 구간은 현재 공사 17%, 보상 53%가 완료 됐으며, 올해에는 상패~상봉암동구간의 토지 및 지장물에 대한 보상작업과 상패~안흥 구간의 터널공사와 토공작업을 실시할 계획이다.

국지도 39호선 가납~상수 구간은 현재 보상 53%가 완료 됐으며, 올해는 감리계약 및 사전 설계도서 검토 작업을 거쳐 오는 6월 공사계약과 착공에 들어갈 예정이다. 특히, 2016년 추가 경정 예산편성 시 잔여보상비에 대한 전액 편성 건의를 추진하기로 했다.

국지도 39호선의 또 다른 구간인 장흥~광적 도로는 현재 국토교통부에서 수립중인 제45개년계획이 확정되면 올해 실시설계를 착수함은 물론, 공사비의 국비확보에 주력할 방침이다.

지방도 371호선 설마~구읍 구간은 현재 공사 72%, 보상 99%가 완료 됐으며, 올해는 토공과 터널, 교량공의 아스콘 포장 작업을 추진한다. 지방도 371호선 적성~두일 구간은 현재 보상 64%가 완료 됐고, 올해는 타당성 재조사 결과에 따라 조치 및 보상계획을 수립함은 물론, 올 연말에 착공을 목표로 사업을 추진 중에 있다.

국지도 98호선 오남~수동 구간은 대부분 터널공사로 계획되어 있어 올해 에는 보상비와 공사비를 확보 하고, 보상 추진을 병행해 하반기 공사 착공를 위한 사전 발주절차를 추진하기로 했다.

마지막으로, 지방도 364호선 광암~마산 구간은 현재 공사 60%, 보상 99%를 진행 했으며, 올해에는 토공과 터널, 교량공 구축 작업을 추진한다. , 잔여필지에 대한 보상작업을 병행한다.

홍지선 건설국장은 이날 이 사업은 미래 통일시대를 이끌어갈 경기북부의 혈관 역할을 할 지역 발전의 초석인 만큼 도민들의 기대도 크다.”면서, “앞으로의 과제는 선택과 집중의 원칙을 통해 효율적으로 사업을 추진함은 물론, 국비확보 등 중앙부처와의 지속적 협의를 실시하는 것.”이라고 당부의 말을 전했다.
